자주 묻는 질문

[해양수산부] 부산북항 재개발사업 현황은 어떻게 되나요?

  • 부서

    부산지방해양수산청 항만정비과

  • 담당자

    강세정

  • 전화번호

  • 등록일

    2018.06.15.

  • 조회수

    4091

  • 첨부파일





□ 답변:

사업개요부산북항 재개발 사업현황

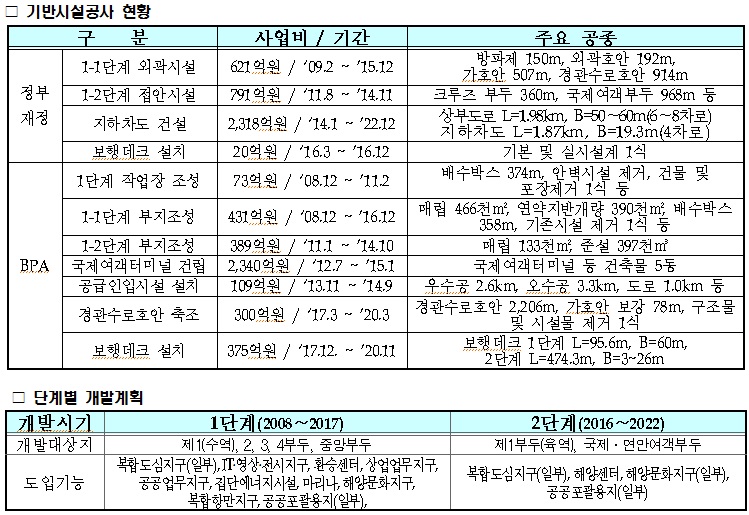

□ 사업개요

○ 사업기간 : 2008 ~ 2022년(15년)

○ 총사업비 : 8조 5,190억원(정부 3,746억원 / BPA 1조 6,644억원 / 민자 6조 4,800억원)

○ 사업구역 : 부산북항 1~4부두 및 중앙부두, 여객부두

○ 사업내용 : 1,532천㎡(육지부 1,190천㎡, 해면부 342천㎡)

○ 파급효과 : 경제적 효과 31조 5천억원 / 고용효과 12만명
